一、 工程内容
闭库工程实施内容包括:坝体整治、滩面整治、新建排水系统、排渗设施整治、现状排水井封堵、周边环境整治、辅助设施等工作。
1、坝体整治
坝体整治有初期坝整治和堆积坝整治
(1)、初期坝整治

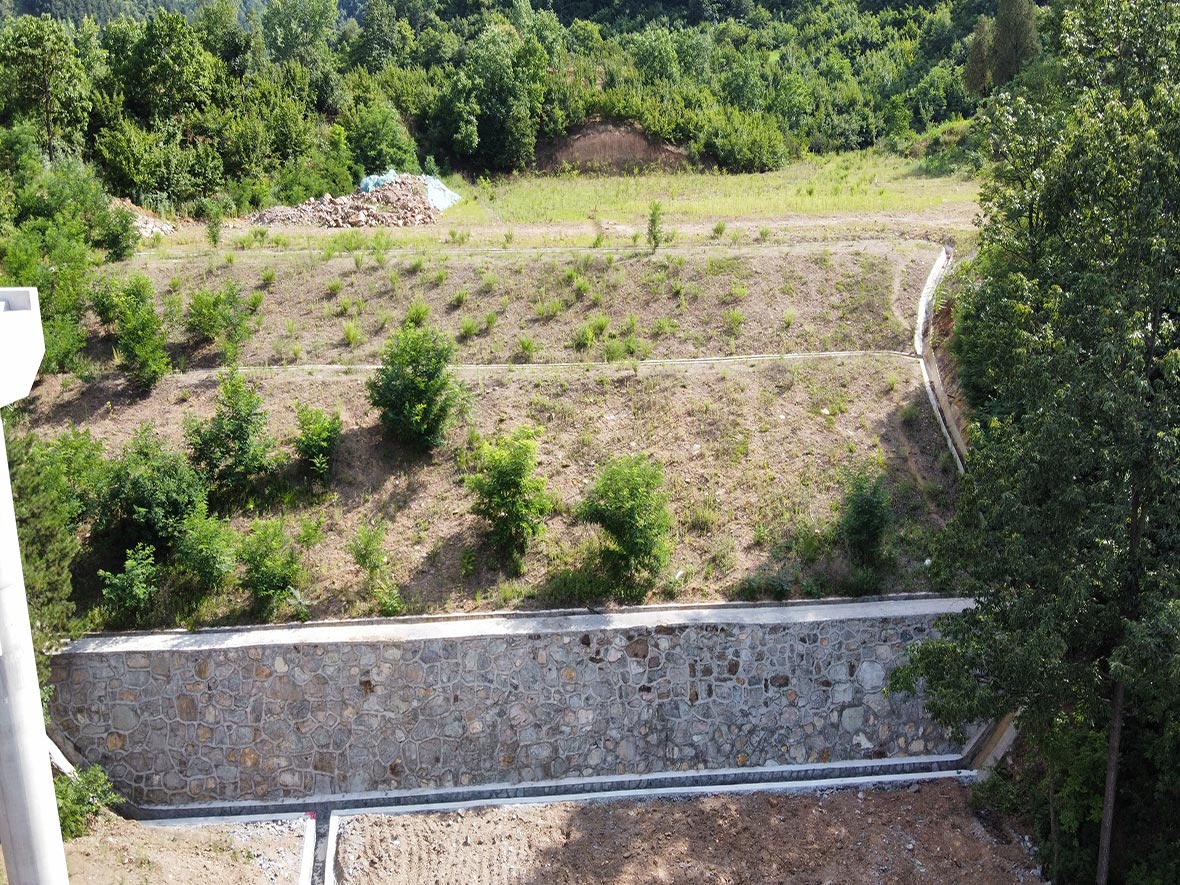

在初期坝下游新建浆砌石坝,基础要求坐于基岩上,基础开挖施工完成,回填采用与坝体一致的浆砌石回填,新建浆砌石坝采用M10浆砌石砌筑,两侧嵌入岸坡1m深,坝底标高938m,顶标高946.1m,坝高8.1m,外坡坡比为1:0.3,内坡为直墙,顶宽1.0m,底宽3.4m。
新建浆砌石坝与原初期坝之间用山坡石夯实回填至原初期坝顶标高,最终标高为946.1m。
(2)、堆积坝整治
按设计要求对1级子坝采用削坡尾矿进行压坡,施工完毕后一级子坝垂高5.1m,坝顶宽3m,坝坡长16.5m堆积坝外坡比为1:3.24。
按设计要求对2级子坝进行削坡降载,削坡尾矿回填库区滩面。削坡后第2级子坝垂高4.4m,坝顶面宽6m,坝坡长13.5m堆积坝外坡比为1:3.01,2级坝顶面按5%坡度坡向库内横向排水沟。堆积坝施工完毕后总高9.5m堆积坝总外坡比1:3.47,整治完成后堆积坝外坡面覆30cm厚种植土,种植铺地柏及高羊茅等植物。
2、滩面整治
堆积坝削坡后的尾砂推至滩面平整,平整后库尾标高957.8m,堆积坝顶标高955.6m,自库尾以2.26%坡度坡向滩面横向排水沟,平整完成后覆30cm厚种植土,滩面周围种植一圈侧柏。
3、新建排水系统
新建排水系统有滩面横向排水沟、一级堆积坝横向排水沟、初期坝顶横向排水沟、坝肩截水沟、坝前排水沟
(1)、滩面横向排水沟
距离堆积坝顶6m处进行施工,断面尺寸为B×H=0.8m×0.5m,C30素混凝土结构,渠壁、渠底厚度均为0.25m,渠下设置厚150mmC15素混凝土垫层,排水沟从中间坡向两侧坝肩截水沟。
(2)、一级堆积坝横向排水沟、初期坝顶横向排水沟
在1级堆积坝面内侧、初期坝顶内侧修筑坝面横向排水沟。横向排水沟断面尺寸B×H=0.4m×0.4m,C30素混凝土结构,沟壁沟底厚度均为0.2m,垫层为厚150mmC15素混凝土,排水沟从中间坡向两侧坝肩截水沟。
(3)、坝肩截水沟
初期坝及堆积坝两侧修筑截水沟,左右坝肩截水沟采用梯形断面,断面尺寸为B×H=(下口0.4~上口0.7)m×0.5m,C30素混凝土结构,沟壁沟底厚度均为0.25m,垫层为厚150mmC15素混凝土。
(4)、坝前排水沟
坝前横向排水沟断面为梯形断面,断面尺寸为B×H=(下口0.6~上口0.9)m×0.5m,制作方式采用M10浆砌石结构,垫层为厚150mmC15素混凝土。坝前排水沟内壁采用M7.5水泥砂浆抹面,左右坝肩截水沟经坝前排水沟排出库外。
4、排渗设施整治
在初期坝底部敷设4根DN50PE排水管,排渗管入口与新建初期坝内侧墙齐,上游管口采用透水土工布包裹扎紧位于新老坝体中间,出口位于新建坝前排水沟顶部,排渗管以2%坡度坡向下游坝前排水沟。
5、现状排水井封堵
排水井采用山坡土回填,回填方式从底部夯填至滩面标高,矩形窗口式排水井露出滩面部分进行拆除。
6、周边环境整治
该尾矿闭库后依然存在一定的安全因素,比如高边坡、深边沟、等危险源,在尾矿库周边设置安全警示标志,编制内容有“沟深危险、小心坠落”;“库区周边、禁止开挖”;“库区周边、禁止放牧”等。
7、辅助设施
辅助设施包含上坝道路和过渠盖板
(1)、上坝道路
要求对现状上坝道路进行拓宽整治,整治后上坝道路符合矿山三级道路标准。
(2)、过渠盖板
为方便闭库后绿化及后期巡查维护,在截洪沟上敷设过渠盖板,方便通行,过渠盖板采用预制板直接铺设,过渠盖板宽3m。
